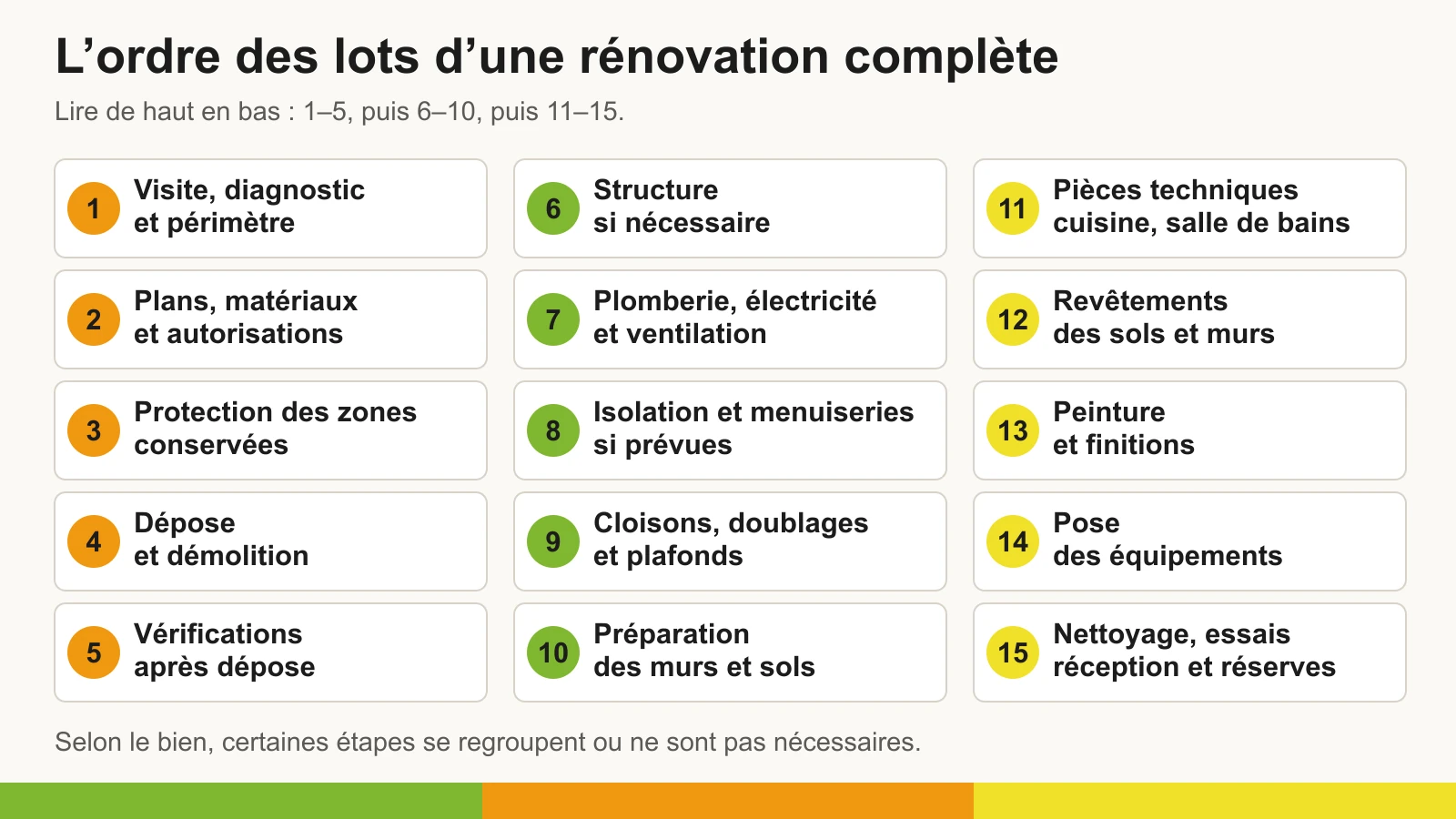

L’ordre général d’un chantier tous corps d’état
Cet ordre correspond à une rénovation complète. Selon le bien et le périmètre, certaines étapes disparaissent ou se regroupent, mais la logique reste la même : ne jamais recouvrir un ouvrage qui n’est pas terminé et vérifié.
- Visite, diagnostic et définition du périmètre
- Plans, choix des matériaux et autorisations
- Protection des zones conservées
- Dépose et démolition
- Vérification des problèmes découverts après dépose
- Modifications structurelles éventuelles
- Réseaux : plomberie, électricité et ventilation
- Isolation et menuiseries lorsqu’elles font partie du projet
- Cloisons, doublages et plafonds
- Préparation des murs et des sols
- Pièces techniques : cuisine et salle de bains
- Revêtements de sol et revêtements muraux
- Peinture et finitions
- Pose des équipements
- Nettoyage, essais, réception et levée des réserves
Étapes, objectifs et points de vigilance
Le tableau regroupe les étapes par phase. La colonne de droite indique ce qui se vérifie avant de passer à la suite.
| Étape | Objectif | Point de vigilance |
|---|---|---|
| Diagnostic et périmètre | Savoir ce qui est conservé, repris ou remplacé | Un périmètre flou se paie en travaux supplémentaires |
| Dépose et démolition | Mettre les supports à nu | Prévoir l’évacuation et examiner ce que la dépose révèle |
| Réseaux | Passer plomberie, électricité et ventilation | Tout valider avant la fermeture des cloisons |
| Isolation et menuiseries | Traiter l’enveloppe intérieure | Coordonner isolation et ventilation pour éviter la condensation |
| Cloisons et préparation | Obtenir des supports plans et sains | Un support mal préparé se voit sur la finition |
| Pièces techniques | Installer cuisine et salle de bains | Respecter les temps de séchage des étanchéités |
| Revêtements et peinture | Habiller les sols et les murs | Intervenir après les lots salissants |
| Réception | Contrôler, réserver, livrer | Consigner les réserves par écrit avec un délai de reprise |
Ce qui se passe quand l’ordre n’est pas respecté
Un sol posé avant le traitement d’un problème d’humidité doit être déposé pour traiter la cause, puis racheté. Une peinture appliquée avant les saignées d’électricité est refaite. Une cuisine installée avant la reprise du sol impose de démonter les meubles.
Les dépendances entre corps d’état expliquent cet ordre : le plombier et l’électricien passent avant le plaquiste, le carreleur avant le cuisiniste, le peintre après presque tous les autres. La coordination consiste à faire tenir ces contraintes dans un calendrier réaliste.
L’isolation et la ventilation suivent la même logique : isoler sans adapter la ventilation concentre l’humidité et provoque de la condensation. Les deux sujets se traitent dans la même phase.
Appartement, maison ou bureaux : ce qui change
En appartement, la copropriété ajoute des contraintes : horaires, protection des parties communes, évacuation des gravats, autorisation pour tout ce qui touche la structure, la façade ou un réseau collectif.
Dans une maison, le périmètre est souvent plus large : isolation, menuiseries extérieures, parfois toiture ou façade. Les étapes extérieures dépendent de la météo et des autorisations d’urbanisme éventuelles.
Dans des bureaux ou un commerce, le chantier se découpe par zones pour maintenir l’activité. Chaque zone suit le même ordre et se réceptionne avant l’ouverture de la suivante.
Rester sur place pendant les travaux
Habiter le logement reste possible pour des travaux localisés, menés pièce par pièce. Une rénovation complète avec reprise des réseaux, de la cuisine et de la salle de bains rend l’occupation difficile : coupures d’eau et d’électricité, poussière, pièces d’eau hors service pendant plusieurs semaines.
Lorsque l’occupation partielle est retenue, le phasage réserve des zones habitables, protège les circulations et planifie les coupures. Cette organisation ajoute des étapes, allonge le calendrier et doit figurer dans le devis.
Combien de temps prévoir
Sur nos chantiers : cinq semaines pour la rénovation complète d’un F2 de 30 m², environ deux mois pour un F3 de 45 m², environ trois mois pour une maison de 80 m².
La durée réelle dépend du nombre de lots, des approvisionnements, des temps de séchage et des découvertes en cours de chantier. Un calendrier prévisionnel accompagne le devis, puis un interlocuteur unique suit son exécution.
