Guide devis

Comment lire et comparer deux devis de rénovation ?

Comparez le périmètre avant le total : déposes, fournitures, préparation des supports, évacuation et nettoyage. Un montant plus bas signale souvent une prestation absente, qui revient plus tard en supplément.

Rédaction : PRD Rénovations, entreprise de rénovation basée à Cesson depuis 2009.

Publié le 16 juillet 2026 · Mis à jour le 17 juillet 2026

Vérifier le cadre avant les montants

Avant de comparer les chiffres, vérifiez que chaque devis est complet et engageant. Les mentions attendues sur un devis de travaux sont détaillées sur Service-Public.fr (vérifié en juillet 2026).

  • Identité complète de l’entreprise : raison sociale, adresse, SIREN
  • Date du devis et durée de validité
  • Adresse du chantier
  • Description du périmètre exact des travaux
  • Taux de TVA appliqué à chaque prestation
  • Assurances professionnelles, dont la responsabilité décennale
  • Modalités de paiement : acompte et échéances
  • Planning ou délai d’exécution prévu
  • Conditions d’accès au chantier
  • Traitement des travaux supplémentaires
  • Conditions de réception des travaux

Ramener les deux devis au même périmètre

Deux devis au total proche peuvent couvrir des chantiers différents. La comparaison utile se fait ligne par ligne, en vérifiant que chaque poste existe dans les deux documents avec des quantités, des unités et des niveaux de prestation comparables.

  • Quantités et unités : mètre carré, mètre linéaire, forfait ou unité
  • Prix unitaires de chaque prestation
  • Fournitures incluses ou non, avec la gamme ou la référence des matériaux
  • Dépose des existants
  • Évacuation des déchets et des gravats
  • Protections des zones conservées
  • Préparation des supports avant finition
  • Périmètre exact de la plomberie et de l’électricité
  • Niveau de finition prévu
  • Nettoyage de fin de chantier

Six distinctions qui changent la lecture

Devis global ou détaillé : un montant unique « rénovation complète » ne se compare à rien. Un devis détaillé permet de vérifier chaque poste et de discuter les options.

Estimation ou engagement : une estimation donne un ordre de grandeur sans engager l’entreprise. Le devis signé est un engagement contractuel sur le prix et le périmètre décrits.

Fourniture et pose ou pose seule : « pose seule » signifie que vous achetez les matériaux vous-même. Le poste paraît moins cher, mais le coût des fournitures s’ajoute et la responsabilité en cas de défaut se partage.

HT ou TTC : comparez toujours les montants TTC, avec le taux de TVA indiqué. Les taux applicables aux travaux dépendent de leur nature et de l’âge du logement ; le détail figure sur Service-Public.fr.

Prestation incluse ou option : une ligne « en option » n’est pas comprise dans le total. Vérifiez que les deux devis classent les mêmes prestations de la même façon.

Acompte ou appels de fonds : certains devis demandent un acompte puis des paiements à l’avancement. Le calendrier de paiement doit correspondre à l’avancement réel du chantier.

Deux totaux proches, deux périmètres différents

À première lecture, le devis B paraît moins cher. À périmètre égal, il faut lui ajouter la dépose, l’évacuation, la préparation des murs, les fournitures de peinture, les équipements et le nettoyage : son total réel dépasse alors celui du devis A. Avant de choisir, chiffrez ce qui reste à payer en dehors de chaque total.

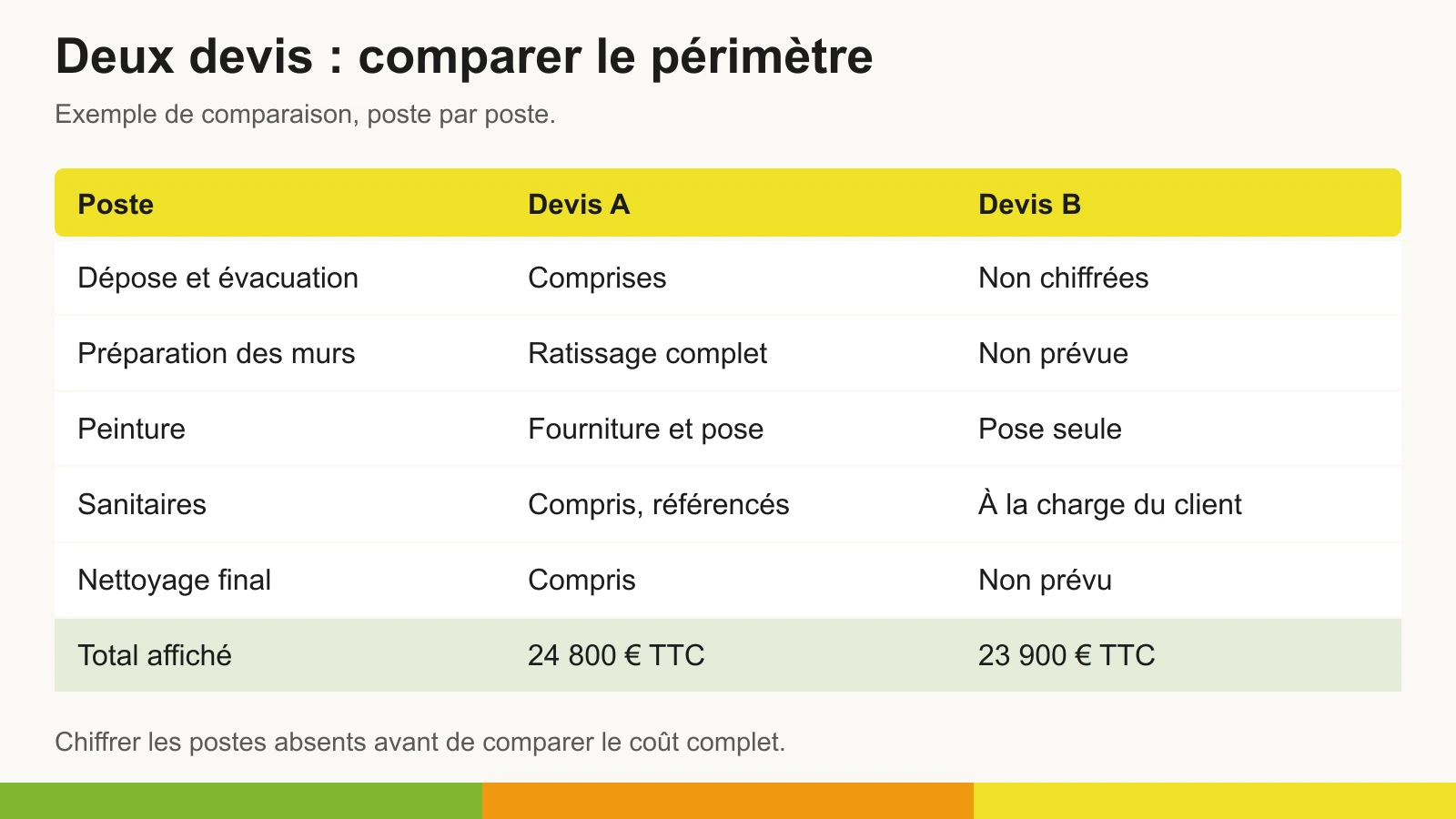

PosteDevis ADevis B
Dépose et évacuationComprisesNon chiffrées
Préparation des mursRatissage completNon prévue
PeintureFourniture et posePose seule
Équipements sanitairesCompris, références indiquéesÀ la charge du client
Nettoyage de fin de chantierComprisNon prévu
Total affiché24 800 € TTC23 900 € TTC

Exemple fictif, sans lien avec un devis réel.

Assurances, paiement et réception

L’assurance de responsabilité décennale est obligatoire pour les travaux qui touchent la solidité de l’ouvrage ou le rendent impropre à sa destination. Demandez l’attestation avant la signature et vérifiez le nom de l’entreprise, la période de validité et les activités couvertes (Service-Public.fr, vérifié en juillet 2026).

La réception marque la fin du chantier : elle se fait sur place et donne lieu à un procès-verbal. Les défauts constatés sont consignés en réserves, avec un délai de reprise. Ce document conditionne le point de départ des garanties ; l’association Qualitel publie des repères utiles sur la réception et les garanties des travaux.

Un travail supplémentaire découvert en cours de chantier se traite par un avenant écrit, chiffré et accepté avant exécution. Un accord verbal se transforme en litige au moment de la facture.

Les questions à poser avant de signer

Une entreprise sérieuse répond précisément à ces questions. Les réponses complètent la lecture du devis.

  • Qui réalise les travaux : équipes internes ou sous-traitants ?
  • Le planning proposé est-il compatible avec vos contraintes ?
  • Que se passe-t-il si la dépose révèle un problème caché ?
  • Les références des matériaux et des équipements sont-elles indiquées ?
  • Comment se déroulent la réception et la levée des réserves ?
  • Qui est l’interlocuteur pendant le chantier ?

Questions fréquentes

Ce qu’il faut savoir avant la visite

Une réponse générale ne remplace pas l’examen du bien, du règlement et des réseaux existants.

Un devis signé engage-t-il le client ?

Oui. Une fois signé, le devis engage l’entreprise sur le prix et le périmètre décrits, et le client sur le paiement. Des cas particuliers, comme le droit de rétractation après un démarchage à domicile, sont décrits sur Service-Public.fr.

Quel acompte faut-il verser ?

Aucun taux n’est imposé par la loi pour les travaux de rénovation. L’acompte et les paiements intermédiaires doivent suivre l’avancement réel du chantier ; méfiez-vous d’une demande de paiement massif avant le démarrage.

Comment vérifier une assurance décennale ?

Demandez l’attestation à l’entreprise. Vérifiez le nom et le SIREN, la période de validité et les activités couvertes. En cas de doute, l’assureur indiqué sur l’attestation peut confirmer le contrat.

Pourquoi deux devis peuvent-ils être très différents ?

Parce qu’ils ne couvrent pas le même périmètre : déposes, préparation, fournitures, gammes de matériaux et finitions varient d’un document à l’autre. À prestations réellement égales, les écarts se resserrent.

Comment chiffrer un travail supplémentaire découvert pendant le chantier ?

Par un avenant écrit : description, prix et effet sur le délai, acceptés avant l’exécution. Le devis initial doit indiquer comment ces situations sont traitées.
